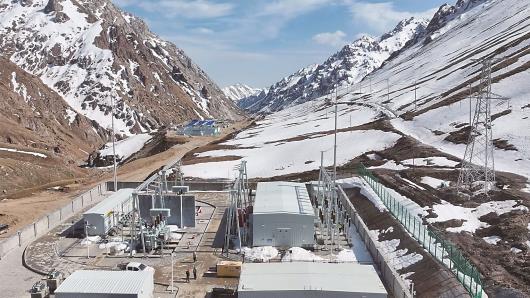

110千伏克孜勒变电站全景图。 沙拉木 摄
本报伊宁讯(记者陈莹通讯员白玉 沙拉木)4月30日,国道219温霍公路项目第四标段建设用电专线成功送电,110千伏克孜勒变电站正式投入运行,为全线施工难度最大的克孜勒特长隧道建设提供了稳定的电力保障。据了解,克孜勒特长隧道最大埋深达1100米,需穿越破碎带、涌水、突泥、岩爆等不良地质段,加之无施工便道,自然环境恶劣,TBM掘进机无法进场,目前仅能依靠人工爆破掘进,施工进度较为缓慢。此次变电站的投运,将有效提升施工效率、安全性和环保水平。
“此前施工主要依赖临时用电和柴油发电机,通风与照明系统不稳定。”G219温霍公路承建方浙江交工集团股份有限公司项目经理王建军表示,“新变电站投运后,不仅能彻底解决用电安全问题,还能通过物联网和智能监控系统,实现电力调度、电缆温度监测及人员车辆定位的自动化管理。”
G219温霍公路是《国家公路网规划(2022—2035年)》中G219线的重要组成部分。项目起点位于博尔塔拉蒙古自治州温泉县赛马场南侧,终点至霍尔果斯市,全长168.613公里,全线设桥梁97座、涵洞340道、隧道5座(其中特长隧道2座)。项目总投资83.88亿元,计划2027年建成通车。
作为项目控制性工程之一,克孜勒隧道全长8012米。为保障施工用电,项目专门建设了容量达32000千伏安的110千伏克孜勒变电站。此次变电站的成功投运,标志着该项目建设进入新阶段。
